Politieke partij Transparant Deurne wil dat het Ministerie van Infrastructuur en Waterstaat (IenW) de afgewezen subsidieaanvraag van gemeente Deurne voor woningbouwinfrastructuur opnieuw beoordeelt. Volgens de fractie blijkt uit documenten die via de Wet open overheid (Woo) zijn verkregen, dat in de beoordeling feitelijke fouten zijn gemaakt. Zo wordt in de stukken verwezen naar de gemeente Boxtel en werd uitgegaan van een onjuiste afstand tot Natura 2000-gebieden De Deurnsche Peel en Mariapeel.
De aanvraag voor 19 miljoen euro, die de gemeente indiende binnen de regeling Woningbouw op Korte Termijn (WoKT), werd vorig jaar afgewezen. Met het geld wilde Deurne de westelijke ontsluiting via de Binderendreef verbeteren en een onderdoorgang bij het NS-station realiseren. De infrastructurele maatregelen moesten ook de bouw van 1.440 woningen in de wijken De Groene Heerlijkheid en Grote Bottel mogelijk maken.
Niet correct

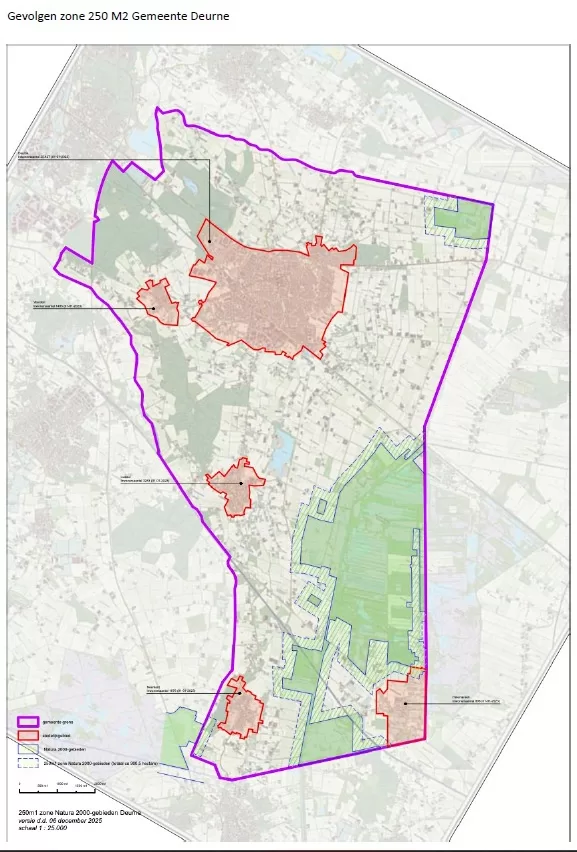

Uit de beoordelingsstukken blijkt dat Deurne bij het onderdeel ‘maakbaarheid’ een score 2 kreeg. Dat was onvoldoende om voor verdere beoordeling in aanmerking te komen. In de motivering werd ook gesteld dat de woningbouwlocaties binnen vijf kilometer van de Deurnsche Peel en Mariapeel liggen. “De beoordelaars combineerden die afstand met de door Deurne beschreven stikstofrisico’s. De aanvraag kreeg een 2 en viel af voordat verdere prioritering plaatsvond”, aldus Transparant Deurne.
Lees ook: Gemeente Deurne klopt aan bij Den Haag met vraag om meer samenwerking en gebiedsgerichte oplossingen
Later erkende het ministerie dat de genoemde afstand niet correct was. In een reactie van 9 februari 2026 gaf IenW aan dat de afstandsberekening in de beoordeling onjuist was. Toch bleef de afwijzing in stand. Volgens het ministerie waren ook andere stikstofrisico’s reden om de aanvraag niet positief te beoordelen. Transparant Deurne vindt dat het dossier onvoldoende duidelijk maakt hoe die gecorrigeerde afstand uiteindelijk is meegewogen in de eindbeoordeling.
Verkeerde gemeente
De partij wijst daarnaast op een passage in de vrijgegeven beoordelingsdocumenten. In de beschrijving van de mobiliteitsmaatregelen wordt tweemaal verwezen naar Boxtel, onder meer bij parkeervoorzieningen rond het station en reizigersstromen tussen noord en zuid.
Volgens Transparant Deurne komen deze verwijzingen niet voor in de oorspronkelijke subsidieaanvraag van Deurne. De partij vermoedt daarom dat tijdens het beoordelingsproces mogelijk informatie uit een ander dossier is gebruikt of teksten zijn overgenomen. “Verkeerde gemeente, verkeerde afstand, afwijzing gehandhaafd. Bij een aanvraag van circa 19 miljoen euro is dat bestuurlijk ondermaats”, stelt Transparant Deurne. “IenW moet laten zien hoe deze beoordeling tot stand kwam en welke gevolgen de fouten hebben voor de uitkomst.”
Asten

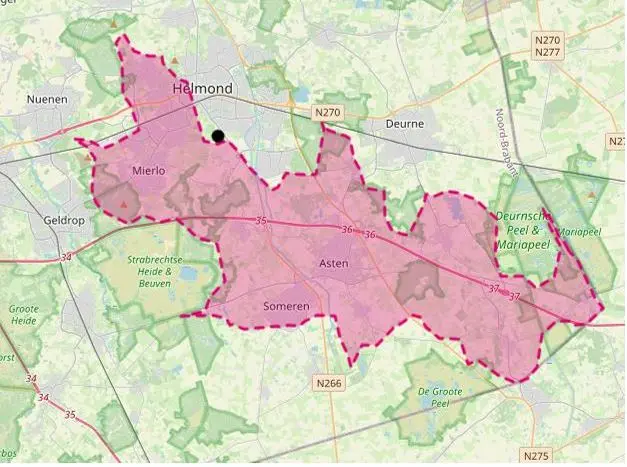

Naast een herbeoordeling vraagt Transparant Deurne om meer openheid over de manier waarop het ministerie tot haar oordeel is gekomen. Daarbij wijst de partij op de beoordeling van de gemeente Asten, die binnen dezelfde subsidieregeling voor het onderdeel maakbaarheid een score 4 kreeg.
Lees ook: Deurne grijpt naast gehoopte 19 miljoen euro subsidie van het Rijk: ‘Zeer teleurstellend’
“Beide gemeenten hebben te maken met dezelfde stikstofgevoelige Peel. Asten spreekt in zijn aanvraag de verwachting uit dat voldoende stikstofruimte beschikbaar is.” Uit dat antwoord en de Woo-inventaris blijkt volgens Transparant Deurne niet welke technische gegevens IenW gebruikte om die verwachting te toetsen.
Woo-besluit
De partij benadrukt dat die niet uit is op het terugdraaien of verlagen van de subsidie voor Asten: “Het aangekondigde bezwaar richt zich tegen het Woo-besluit van 13 november 2026. Transparant Deurne verlangt een aanvullend onderzoek naar bestaande deskundigenbeoordelingen, kaart- en stikstofgegevens en vastgelegde afwegingen.” Daarnaast vraagt de partij het huidige college om bij IenW een schriftelijke, inhoudelijke herbeoordeling van de aanvraag te eisen.
Hoewel de WoKT-subsidie uiteindelijk niet werd toegekend, kreeg Deurne later wel financiële steun voor een deel van de plannen. Voor de beoogde stationsonderdoorgang werd via het Maatregelenpakket A67 een rijksbijdrage van 4,28 miljoen euro beschikbaar gesteld.
Volledige duidelijkheid
Het onderzoek van Transparant Deurne richt zich op de zorgvuldigheid en onderbouwing van de oorspronkelijke WoKT-afwijzing. De partij wil dat daar volledige duidelijkheid over komt. Daarnaast roept de fractie het college van burgemeester en wethouders van Deurne op om bij het ministerie formeel aan te dringen op een schriftelijke en inhoudelijke herbeoordeling van de afgewezen subsidieaanvraag.
Foto: gemeente Deurne/Pixabay
